近日,2026 全球 AIDC 产业论坛在东莞隆重召开。

商汤科技大装置事业群智算中心总经理林海受邀出席大会,以《商汤 AIDC 从通用标准到适用高效原则的演进》为主题发表演讲,系统性分享了商汤大装置在 AIDC(智算中心)领域的建设思路、长期运营实践与建设成果。


林海认为:「在 AI 时代,智算中心的建设正在从通用标准走向高效适用。」

围绕这一判断,林海在演讲中重点介绍了商汤大装置在智算中心建设上的多重创新实践,包括「模块化交付」、「冗余下沉」、「算电协同」等,为 AI 原生时代智算中心建设提供了新的演进思路与实践路径。

01. AIDC 三大矛盾商汤大装置如何破局

早在 2019 年,商汤便前瞻认知到 AI 的规模化落地需要集约化、体系化的基础设施支撑,由此启动临港 AIDC 的建设,并于 2022 年正式投入运营。

如今,商汤上海临港 AIDC 已成长为亚洲最大的智算中心之一,也是国内首个 5A 级智算中心。

林海在演讲中指出:「我们一开始对 AI 基础设施的设计理念,就不仅仅是传统的 IDC,而是面向 AI 原生时代,覆盖算力、调度、模型与应用的全链路 AI 体系。」

围绕这样的建设逻辑,在近六年的 AIDC 运营实践中,商汤大装置持续迭代架构,在矛盾中寻求最优解,探索 AI 原生时代智算中心建设的平衡路径。

长期以来,智算中心建设需要在「全周期规划与灵活扩展」、「通用标准与定制能力」、「安全冗余与极致效率」三个具有矛盾性的维度中进行考量和选择,其中包含时间、空间、架构、电力容量的多个不同的选择点。

面向「全周期规划与灵活扩展」的维度,商汤大装置在园区规划初期,便综合考虑供电架构、建筑承重、空调系统、空间和电力容量冗余及能效优化等因素,在保证全周期规划的同时,又能实现后续分阶段建设的灵活性。

在通用性和定制化的维度中,如何在园区中具备兼容更多供冷形式,以快速、高效的形式支撑不同集群的定制化要求,同时在电力架构中实现不同层级的弹性支撑成为基础设施的核心架构设定逻辑。目前园区的供冷形式多达 5 种,对电力容量的管理也建立了多级阈值的控制体系。

在安全冗余和效率优化方面,林海特别介绍了「算电协同平台」。

商汤大装置将 IDC 基础设施、AI 集群以及模型任务调度三层体系打通,实现全链路协同优化,构建起「算电协同」平台,并以 15 分钟为周期进行高频次预测,自动生成最优调度策略。

同时,随着 GPU 功率快速迭代,商汤大装置逐步形成了一套「冗余下沉」的架构思路:在机柜、列级等末端预留更高冗余,而在园区级则通过规模化运营降低整体冗余比例,从而在保障安全性的同时提升整体资源利用效率。

02.当 AI 重写 AIDC:算力、供应链与架构的三重冲击

随着大模型与 AI Agent 快速发展,行业对于算力的需求持续攀升,而供应链波动以及政策环境等多重因素叠加,也进一步加剧了算力供给的不确定性。

与此同时,随着国产服务器与国产芯片生态的快速演进,AI 基础设施架构愈发复杂。传统 IDC 模式不再适用,开始快速更新迭代,其迭代速度甚至远超预期。

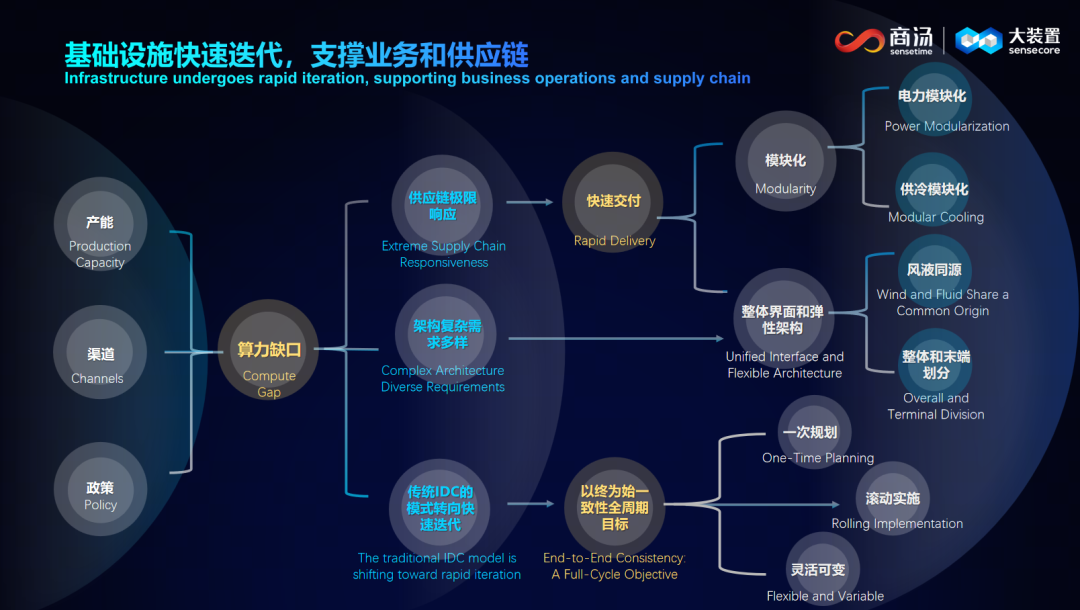

为应对行业变化,保障快速交付,林海提出「模块化交付」与「整体界面和弹性框架」的建设思路。

「整体界面和弹性框架」的核心理念是,不再按照传统意义上的成本划分,而是将交付「战壕」尽可能前移,将交付能力前移至最接近业务需求的一线,以极限响应速度完成基础设施交付。

在模块化交付上,商汤大装置与华为合作过程中,双方率先实现了「电力模块化交付」,未来还将进一步向功能模块化演进,通过更灵活、更标准化的架构设计,提升 AI 基础设施的扩展效率与快速响应能力。

03 模块化部署1.5 个月扩容 18MW

演讲中,林海还重点分享了近期 18MW 智算中心扩容实践。

2025 年底,商汤大装置面临近 20MW 外部算力租赁需求。经过综合成本评估后,团队决定充分利用园区内现有资源,在 4 个原有库房基础上完成 18MW 扩容,并将单机柜功率密度提升至 48kW。

在项目实施中,商汤大装置携手华为团队,仅用时一个半月便完成送电及验证测试,比传统模式提前 2 个月。

整个项目在不影响原有园区稳定运营的前提下完成建设,同时实现了室外模块化部署,将原有库房快速升级为真正意义上的 AI 机房,节约约 70% 的配套面积,效率高达 97.8%,电力 CAPEX 下浮 13%。

林海表示,此次项目最大的价值不仅在于交付速度,更在于验证了一种适用于传统 IDC 向智算中心升级的新模式:通过模块化架构实现供电、制冷及算力系统的快速扩展,在降低 Capex 的同时提升整体资源利用效率。

随着 AI 进入规模化推理与产业落地阶段,智算中心也正在从传统 IDC 形态,进一步演进为面向 AI 原生时代的新型基础设施。未来,商汤大装置将持续推动 AI 基础设施在效率、弹性与智能协同上的演进,加速产业智能化进程。

关注中国IDC圈官方微信:idc-quan 我们将定期推送IDC产业最新资讯

查看心情排行你看到此篇文章的感受是:


  • 支持

  • 高兴

  • 震惊

  • 愤怒

  • 无聊

  • 无奈

  • 谎言

  • 枪稿

  • 不解

  • 标题党
2026-05-21 09:24:00
国内资讯 5月27日•曼谷,DIFGC 2026•Thailand正式启幕!500位产业领袖齐聚,聚焦AI数据中心本地化交付与绿色能源协同
2026年5月27日,DIFGC 2026 · THAILAND 数字基础设施合作发展曼谷论坛将于泰国曼谷香格里拉酒店(Shangri-La Bangkok)正式举办。 <详情>
2026-05-15 10:10:00
国内资讯 当Token成为新生产力,AI利润中心正在从基础设施转向大模型公司
如今,在 AI 行业度过的一天,几乎相当于其他行业的一年。模型能力、推理软件以及硬件架构同时高速演进,让原本需要数年的技术周期,被压缩到几周甚至几天。 <详情>
2026-05-12 15:43:00
国内资讯 高盛拆解 AI"万亿美元军备竞赛":真正决定资本洪流规模的,不只是需求
近日,高盛全球研究所发布了一份名为《 Tracking Trillions: The Assumptions Shaping the Scale of the AI Build-Out 》的报告。 <详情>
AI
2026-05-12 09:49:00
国际资讯 40英亩、200MW:Gorilla泰国AI园区启动 瞄准主权AI需求
5月5日,纳斯达克上市公司Gorilla Technology Group宣布,已在泰国呵叻(Nakhon Ratchasima,简称Korat)收购一块战略性土地,用于开发一座规划容量达200MW的AI数据中心园 <详情>
2026-04-29 09:37:51
国内资讯 白皮书重磅发布 | CIDC联合发布《AI智能体赋能行业决策:趋势与实践白皮书(2026)》
由中国通信工业协会数据中心委员会、CICC情报与智能认知专业委员会及科智咨询联合主编的《AI智能体赋能行业决策:趋势与实践白皮书(2026)》(以下简称“白皮书”)正式发 <详情>
AI
商汤林海谈AIDC:“通用标准”已不再是最优解,“适用高效”成为新法则
2026-05-21 10:48:23
5月27日•曼谷,DIFGC 2026•Thailand正式启幕!500位产业领袖齐聚,聚焦AI数据中心本地化交付与绿色能源协同
2026-05-21 09:24:00
35小时智能体自主进化!千问旗舰模型Qwen3.7-Max重磅发布
2026-05-20 11:22:17
阿里发布基于新一代真武芯片的超节点服务器,可支持海量Agent并发推理
2026-05-20 11:08:24
申报倒计时|2026中国智算产业年度评选活动即将截止
2026-05-20 09:42:00
先场景,后全球:中企通信助力中企AI竞争力出海
2026-05-19 14:00:10
190亿算力租赁大单;金融机构采购飞腾/鲲鹏/海光;运营商174亿「押注」Token工厂;三江源EPC「废标」……|算力情报局Vol.07
2026-05-18 09:30:00
总投资约15亿元、规划3000P,中数博通(法库)智算中心项目奠基
2026-05-15 14:12:01
NHN在韩国推出7656张NVIDIA B200 GPU集群
2026-05-15 11:06:09
世纪互联引入新战略投资者,买方至多购入38.1%股份
2026-05-15 11:04:05
当“维也纳整流”遇到“双向三电平整流”|算电协同时代,该如何选择?
2026-05-15 11:02:23
嘉宾征集!液冷、供配电、模块化交付——从“供应商”到“行业话语权参与者”|DIFGC 2026 曼谷
2026-05-15 10:58:00
当Token成为新生产力,AI利润中心正在从基础设施转向大模型公司
2026-05-15 10:10:00
Equinix投资1.9亿美元在马来西亚建设第四座数据中心
2026-05-14 11:50:14
未来赚钱的不是算法公司,是Token工厂
2026-05-14 11:15:00
